2024年5月20日下午,市政府副秘書長、市發改委主任顧軍一行赴松江樞紐建設現場調研指導項目建設,區委副書記、區長王靖,區委常委、副區長周誠和集團公司黨委書記、董事長馮鈞,黨委副書記、總經理謝國權等陪同調研。

在現場,顧軍聽取了松江樞紐的戰略定位、規劃設計方案和工程建設進展,對松江樞紐作為未來上海西南門戶樞紐,承載著輻射長三角腹地的重要使命,將打造成為“站城一體、產城融合”的TOD4.0新時代樞紐表示贊賞,并對松江樞紐的現場施工建設和參建各方搶抓工程建設節點表示肯定。

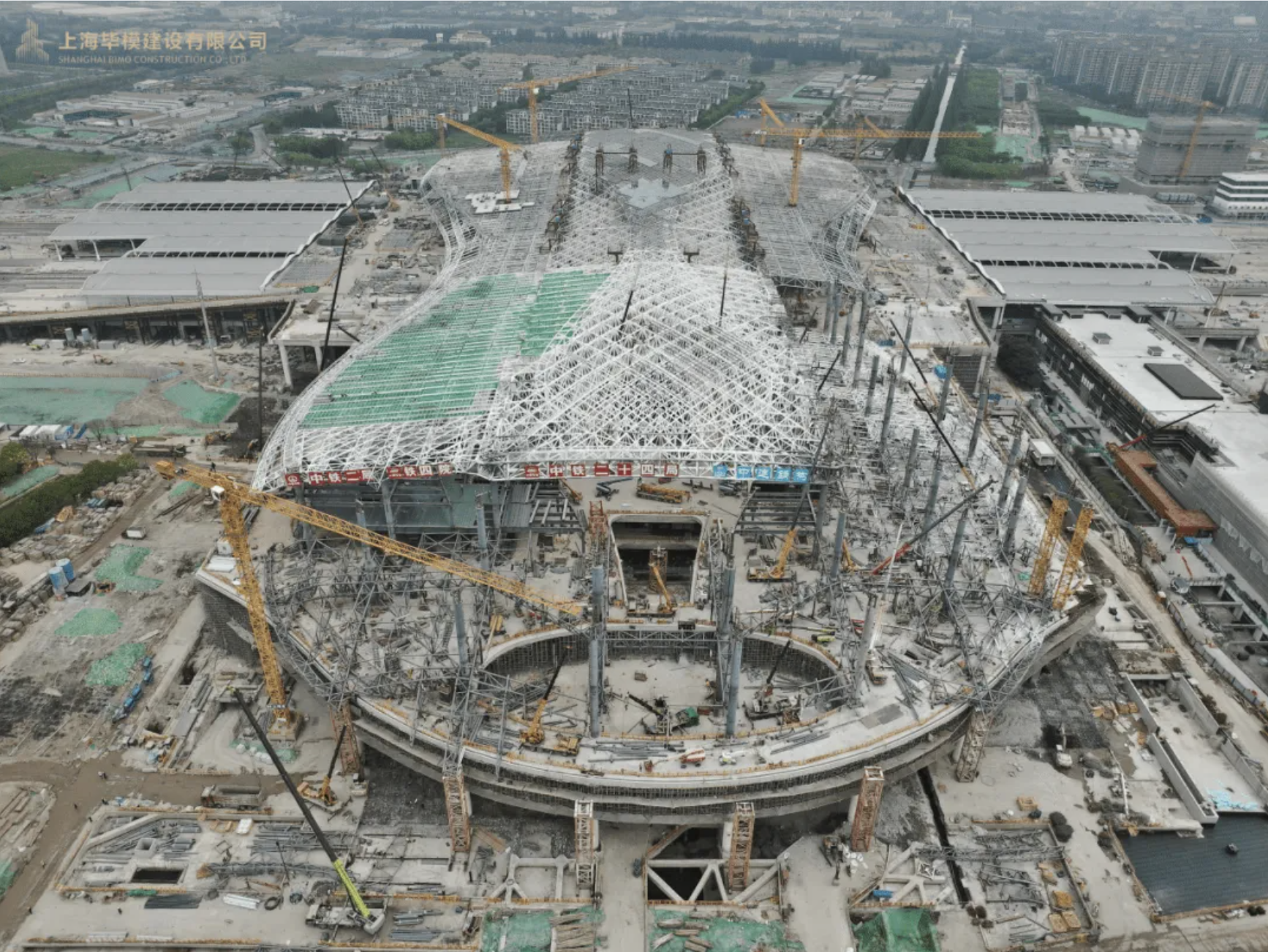

松江樞紐服務中心和北廣場項目在4月25日取得S1區大型鋼結構屋面整體提升的關鍵節點后,近一個月以來,現場持續保持“2000人以上”的勞動力投入。在集團黨委的關心下,樞紐項目部團隊咬緊目標,發揚“唯實唯干、拼搏奮進”的集團精神,激發聯合體參建各方鐵路央企發揚攻堅克難、連續奮戰的鐵軍作風,24小時不間斷推進項目建設。

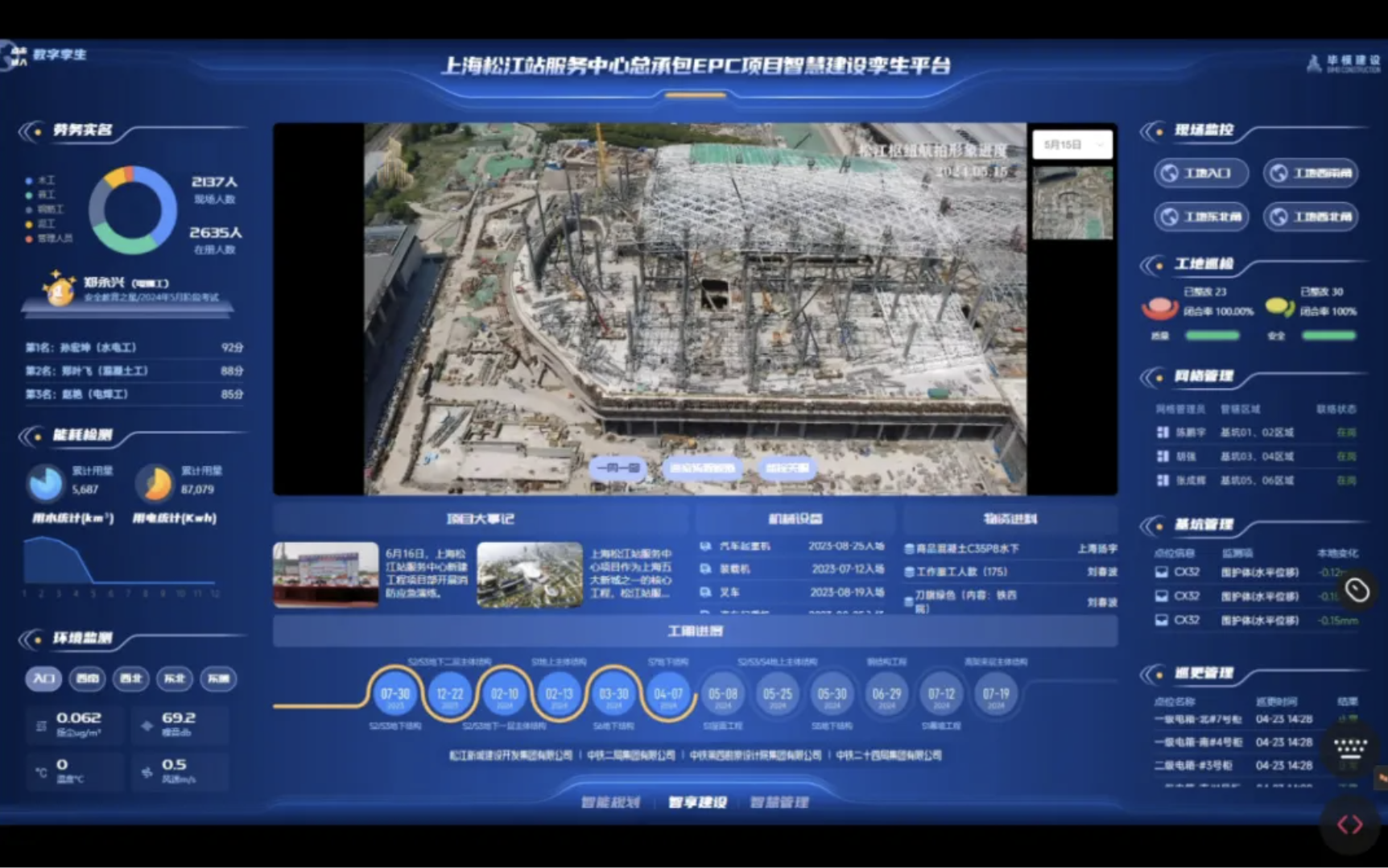

項目還充分運用“智慧工地”信息大腦,通過數字化管理平臺,增強對大型建設工地的管理精度和深度,實時動態掌握工程各方面進展。當前,服務中心項目總體工程量完成66%,其中地下結構施工完成97%、屋面鋼架完成85%、幕墻施工完成10%;北廣場及配套項目總體工作量完成60%,其中地下結構施工完成98%、地上主體結構完成88%、配套人民南路施工完成40%、配套鹽倉路施工完成20%。

下一步,樞紐項目將緊盯“鋼結構屋面閉水、立面幕墻圍護成型”等關鍵節點,繼續保持“事不避難、迎難而上、追求卓越”的奮斗姿態,精心謀劃、有力組織項目屋面、幕墻、裝飾和機電安裝等工程建設任務,為松江樞紐如期建成,早日打造成為“人民城市”的最佳實踐區而貢獻力量。
